Vai al contenuto

Ritardo totale su una macchina: sequenziamento con big-M

Dispensa (PDF) · Slide (PDF)

Classe: MILP · Legami: big-M e disgiunzioni, variabile di massimo · Script: python/fam07_7_ritardo.py
Difficoltà: ★★★★★ · Tempo: 45–60 min

Apri in Colab

Problema 7.7

Un'azienda deve eseguire \(n\) lavori su una sola macchina. Per ogni lavoro \(j\), \(t_j\) è il tempo di lavorazione e \(d_j\) la scadenza. Il ritardo è \(\tau_j = \max\{0, \kappa_j - d_j\}\), dove \(\kappa_j\) è l'istante di completamento. La macchina esegue un lavoro alla volta. Minimizzare il ritardo totale.

Il problema a parole. Decidiamo l'ordine dei lavori. L'obiettivo: somma dei ritardi. I vincoli: per ogni coppia, uno precede l'altro; chi viene dopo finisce almeno \(t\) minuti dopo il completamento di chi viene prima. Una disgiunzione («o \(j\) prima di \(i\) o \(i\) prima di \(j\)»): si linearizza con una binaria e un big-M.

Modello

Variabili. \(n(n-1)\) binarie di precedenza \(s_{ji}\) (\(j\) precede \(i\)) e \(2n\) continue: completamenti \(\kappa_j\) e ritardi \(\tau_j\); \(M = \sum_j t_j\).

\[ \begin{aligned} \min ~~ \sum_{j=1}^{n} \tau_j & & \\ \text{soggetto a} \quad s_{ji} + s_{ij} &= 1, & \forall j, i \in \{1, 2, \dots, n\},\ j < i, \\ -M\, s_{ji} - \kappa_j + \kappa_i &\ge t_i - M, & \forall j, i \in \{1, 2, \dots, n\},\ j \ne i, \\ -\kappa_j + \tau_j &\ge -d_j, & \forall j \in \{1, 2, \dots, n\}, \\ \kappa_j &\ge t_j, & \forall j \in \{1, 2, \dots, n\}, \\ s_{ji} &\in \{0, 1\}, & \forall j, i \in \{1, 2, \dots, n\},\ j \ne i, \\ \kappa_j &\ge 0, & \forall j \in \{1, 2, \dots, n\}, \\ \tau_j &\ge 0, & \forall j \in \{1, 2, \dots, n\}. \end{aligned} \]
  • l'obiettivo minimizza il ritardo totale;
  • i vincoli di ordine: o \(j\) precede \(i\) o viceversa (\(n(n-1)/2\));
  • i vincoli di precedenza con il big-M: se \(j\) precede \(i\), \(i\) finisce almeno \(t_i\) dopo \(\kappa_j\) (\(n(n-1)\)); \(M = \sum_j t_j\) basta perché esiste una sequenza ottima senza tempi morti;
  • i vincoli di ritardo, con \(\tau_j \ge 0\), definiscono il ritardo (\(n\));
  • i vincoli di inizio: \(\kappa_j \ge t_j\) (\(n\));
  • i vincoli di dominio.

Legame fra le variabili

Precedenza (big-M). \(s_{ji} = 1 \Rightarrow \kappa_i \ge \kappa_j + t_i\), contronominale \(\kappa_i < \kappa_j + t_i \Rightarrow s_{ji} = 0\). Il vincolo \(\kappa_i \ge \kappa_j + t_i - M(1 - s_{ji})\): con \(s_{ji} = 1\) impone la precedenza; con \(s_{ji} = 0\) diventa \(\kappa_i \ge \kappa_j + t_i - M\). Il modello non impone \(\kappa_j \le M\), quindi il vincolo non è vero per ogni punto ammissibile; lo è però su quelli che interessano. Con \(M = \sum_j t_j\) esiste sempre una soluzione ottima senza tempi morti --- se la macchina si ferma, si anticipano i lavori successivi e nessun completamento, quindi nessun ritardo, peggiora --- e su una soluzione così ogni \(\kappa_j \le \sum_j t_j = M\). Allora \(\kappa_j + t_i - M \le t_i \le \kappa_i\) e il vincolo è soddisfatto: il big-M «spegne» il vincolo su tutte le soluzioni fra cui si cerca l'ottimo.

Ritardo (massimo). \(\tau_j \ge \max\{0, \kappa_j - d_j\}\) è imposto direttamente dai due vincoli (nessuna implicazione: il legame è la disuguaglianza). L'implicazione di ottimalità \(\kappa_j \le d_j \Rightarrow \tau_j = 0\) segue dall'obiettivo: abbassare \(\tau_j\) a \(0\) resta ammissibile e riduce l'obiettivo. Sintesi: in ogni ottimo \(\tau_j = \max\{0, \kappa_j - d_j\}\).

Il modello in gurobipy

M = sum(t)
m = gp.Model("ritardo");  m.Params.OutputFlag = 0
s = m.addVars([(j, i) for j in range(n) for i in range(n) if j != i],
              vtype=GRB.BINARY, name="s")
kappa = m.addVars(n, name="kappa");  tau = m.addVars(n, name="tau")
m.setObjective(tau.sum(), GRB.MINIMIZE)
m.addConstrs((s[j, i] + s[i, j] == 1 for j in range(n) for i in range(j + 1, n)),
             name="ordine")
m.addConstrs((-M * s[j, i] - kappa[j] + kappa[i] >= t[i] - M
              for j in range(n) for i in range(n) if j != i), name="precedenza")
m.addConstrs((-kappa[j] + tau[j] >= -d[j] for j in range(n)), name="ritardo")
m.addConstrs((kappa[j] >= t[j] for j in range(n)), name="inizio")
m.optimize()

L'istanza

\(n = 3\), \(M = 15\).

\(j=1\) \(j=2\) \(j=3\)
\(t_j\) 5 4 6
\(d_j\) 3 4 10

Il modello scritto sui dati dell'istanza:

\[ \begin{array}{rrrrrrrrrrrrr c l} \min & & & & & & & & & & \tau_1 & +\tau_2 & +\tau_3 & & \\ \text{soggetto a} & s_{12} & & +s_{21} & & & & & & & & & & = & 1\\ & & s_{13} & & & +s_{31} & & & & & & & & = & 1\\ & & & & s_{23} & & +s_{32} & & & & & & & = & 1\\ & -15s_{12} & & & & & & -\kappa_1 & +\kappa_2 & & & & & \ge & -11\\ & & -15s_{13} & & & & & -\kappa_1 & & +\kappa_3 & & & & \ge & -9\\ & & & -15s_{21} & & & & +\kappa_1 & -\kappa_2 & & & & & \ge & -10\\ & & & & -15s_{23} & & & & -\kappa_2 & +\kappa_3 & & & & \ge & -9\\ & & & & & -15s_{31} & & +\kappa_1 & & -\kappa_3 & & & & \ge & -10\\ & & & & & & -15s_{32} & & +\kappa_2 & -\kappa_3 & & & & \ge & -11\\ & & & & & & & -\kappa_1 & & & +\tau_1 & & & \ge & -3\\ & & & & & & & & -\kappa_2 & & & +\tau_2 & & \ge & -4\\ & & & & & & & & & -\kappa_3 & & & +\tau_3 & \ge & -10\\ & & & & & & & \kappa_1 & & & & & & \ge & 5\\ & & & & & & & & \kappa_2 & & & & & \ge & 4\\ & & & & & & & & & \kappa_3 & & & & \ge & 6\\ & s_{12}, & s_{13}, & s_{21}, & s_{23}, & s_{31}, & s_{32} & & & & & & & \in & \{0, 1\}\\ & & & & & & & \kappa_1, & \kappa_2, & \kappa_3 & & & & \ge & 0\\ & & & & & & & & & & \tau_1, & \tau_2, & \tau_3 & \ge & 0 \end{array} \]

Euristica costruttiva: il bound primale

Ordine dato \(1 \to 2 \to 3\):

  • Passo 1. \(\kappa_1 = 5\), \(\tau_1 = \max\{0, 5 - 3\} = 2\).
  • Passo 2. \(\kappa_2 = 9\), \(\tau_2 = 5\).
  • Passo 3. \(\kappa_3 = 15\), \(\tau_3 = 5\).

Valore \(12\): \(z(\mathit{MILP}) \le 12\).

Rilassamento LP e duale: il bound duale

Con \(\alpha_{ji}\) libere (ordine), \(\beta_{ji} \ge 0\) (precedenza), \(\gamma_j \ge 0\) (ritardo), \(\delta_j \ge 0\) (inizio):

\[ \begin{aligned} \max ~~ \sum_{j<i} \alpha_{ji} + \sum_{j \ne i} (t_i - M)\, \beta_{ji} & & \\ \qquad\qquad - \sum_{j=1}^{n} d_j\, \gamma_j + \sum_{j=1}^{n} t_j\, \delta_j & & \\ \text{soggetto a} \quad \alpha_{ji} - M\, \beta_{ji} &\le 0, & \forall i, j \in \{1, 2, \dots, n\},\ j < i, \\ \alpha_{ji} - M\, \beta_{ij} &\le 0, & \forall i, j \in \{1, 2, \dots, n\},\ j < i, \\ -\sum_{i \ne j} \beta_{ji} + \sum_{i \ne j} \beta_{ij} - \gamma_j + \delta_j &\le 0, & \forall j \in \{1, 2, \dots, n\}, \\ \gamma_j &\le 1, & \forall j \in \{1, 2, \dots, n\}, \\ \alpha_{ji} &\gtreqless 0, & \forall i, j \in \{1, 2, \dots, n\},\ j < i, \\ \beta_{ji} &\ge 0, & \forall i, j \in \{1, 2, \dots, n\},\ j \ne i, \\ \gamma_j &\ge 0, & \forall j \in \{1, 2, \dots, n\}, \\ \delta_j &\ge 0, & \forall j \in \{1, 2, \dots, n\}. \end{aligned} \]

Lo stesso duale, scritto sui dati dell'istanza:

\[ \begin{array}{rrrrrrrrrrrrrrrr c l} \max & \alpha_{12} & +\alpha_{13} & +\alpha_{23} & -11\beta_{12} & -9\beta_{13} & -10\beta_{21} & -9\beta_{23} & -10\beta_{31} & -11\beta_{32} & -3\gamma_1 & -4\gamma_2 & -10\gamma_3 & +5\delta_1 & +4\delta_2 & +6\delta_3 & & \\ \text{soggetto a} & \alpha_{12} & & & -15\beta_{12} & & & & & & & & & & & & \le & 0\\ & & \alpha_{13} & & & -15\beta_{13} & & & & & & & & & & & \le & 0\\ & & & \alpha_{23} & & & & -15\beta_{23} & & & & & & & & & \le & 0\\ & \alpha_{12} & & & & & -15\beta_{21} & & & & & & & & & & \le & 0\\ & & \alpha_{13} & & & & & & -15\beta_{31} & & & & & & & & \le & 0\\ & & & \alpha_{23} & & & & & & -15\beta_{32} & & & & & & & \le & 0\\ & & & & -\beta_{12} & -\beta_{13} & +\beta_{21} & & +\beta_{31} & & -\gamma_1 & & & +\delta_1 & & & \le & 0\\ & & & & \beta_{12} & & -\beta_{21} & -\beta_{23} & & +\beta_{32} & & -\gamma_2 & & & +\delta_2 & & \le & 0\\ & & & & & \beta_{13} & & +\beta_{23} & -\beta_{31} & -\beta_{32} & & & -\gamma_3 & & & +\delta_3 & \le & 0\\ & & & & & & & & & & \gamma_1 & & & & & & \le & 1\\ & & & & & & & & & & & \gamma_2 & & & & & \le & 1\\ & & & & & & & & & & & & \gamma_3 & & & & \le & 1\\ & \alpha_{12}, & \alpha_{13}, & \alpha_{23} & & & & & & & & & & & & & \gtreqless & 0\\ & & & & \beta_{12}, & \beta_{13}, & \beta_{21}, & \beta_{23}, & \beta_{31}, & \beta_{32} & & & & & & & \ge & 0\\ & & & & & & & & & & \gamma_1, & \gamma_2, & \gamma_3 & & & & \ge & 0\\ & & & & & & & & & & & & & \delta_1, & \delta_2, & \delta_3 & \ge & 0 \end{array} \]

Una soluzione duale a mano. I \(\beta\) hanno coefficiente negativo: a zero, e allora \(\alpha = 0\); restano \(\delta_j \le \gamma_j \le 1\) e ogni lavoro contribuisce al più \(t_j - d_j\), positivo solo se in ritardo anche eseguito per primo: solo il lavoro 1. \(\bar\gamma_1 = \bar\delta_1 = 1\), valore \(-3 + 5 = 2\): \(2 \le z(\mathit{MILP}) \le 12\).

Quello che dice il solver. \(z(\mathit{LP}) = 2\): il rilassamento di un modello big-M è debolissimo (\(s_{ji} = 1/2\) rilascia le precedenze). Ottimo intero \(11\), sequenza \(2 \to 1 \to 3\): \(\tilde\kappa = (9, 4, 15)\), \(\tilde\tau = (6, 0, 5)\).

\(UB\) \(LB\) (duale a mano) \(z(\mathit{LP})\) \(z(\mathit{MILP})\) gap euristica
12 2 2 11 \(9{,}1\%\)

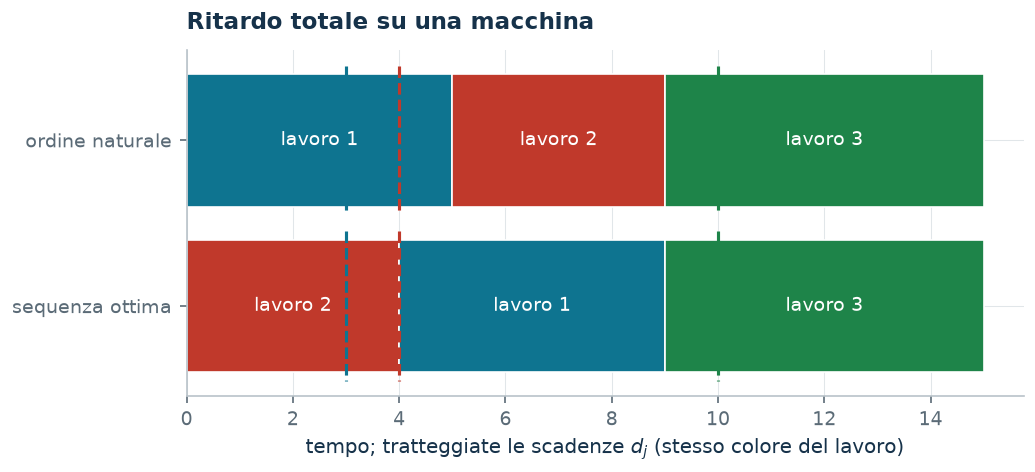

Le due sequenze

Considerazioni aggiuntive

  • Transitività: \(s_{ji} \,\mathtt{AND}\, s_{ik} \Rightarrow s_{jk}\), cioè \(s_{ji} + s_{ik} - s_{jk} \le 1\): disuguaglianze valide (un ciclo di precedenze è impossibile) che tagliano le soluzioni a \(1/2\) del rilassamento.
  • \(M = \sum_j t_j\) è il più piccolo valore che funziona in generale; \(M\) più grandi lasciano lo stesso insieme intero e un rilassamento più debole.

Domande di modellazione aggiuntive

7.7.1 — Minimizzare il ritardo massimo

Minimizzare il ritardo del lavoro più in ritardo.

Una variante svolta: date di rilascio

Il lavoro 2 non può iniziare prima dell'istante \(\rho_2 = 2\) (il materiale arriva in ritardo); gli altri sono disponibili da subito.

Un lavoro che inizia non prima di \(\rho_j\) si completa non prima di \(\rho_j + t_j\): basta rafforzare i vincoli in

\[ \kappa_j \ge \rho_j + t_j, \qquad \forall j \in \{1, 2, \dots, n\} \]

(\(n\) vincoli, con \(\rho_j = 0\) per i lavori disponibili subito). Attenzione al big-M: i completamenti possono ora superare \(\sum_j t_j\) (la macchina può restare ferma ad aspettare), e \(M\) va aggiornato a \(\max_j \rho_j + \sum_j t_j\). Sull'istanza l'ottimo diventa \(12\): la sequenza \(2 \to 1 \to 3\) costringerebbe la macchina ad attendere fino a \(2\), e con \(\kappa_2 = 6\), \(\kappa_1 = 11\), \(\kappa_3 = 17\) i ritardi sarebbero \(2 + 8 + 7\); l'ordine \(1 \to 2 \to 3\) resta a \(12\) ed è ottimo.

Le date di rilascio aggiungono al duale una famiglia \(\varepsilon_j \ge 0\) che entra nell'obiettivo con il suo termine noto \(\rho_j + t_j\). Posto \(\gamma_j = 1\), la colonna di \(\kappa_j\) impone \(\delta_j + \varepsilon_j \le 1\), e conviene mettere tutto il peso su \(\varepsilon_j\): il rilascio sostituisce il tempo di lavorazione. L'euristica è la stessa regola EDD, che adesso aspetta il rilascio.

valore che cos'è
\(\mathit{UB}\) \(12\) soluzione euristica
\(\mathit{LB}\) \(2\) certificato duale costruito a mano
\(z(\mathit{LP})\) \(4\) rilassamento senza i bound
\(z(\mathit{LP}^+)\) \(4\) rilassamento con i bound
\(z(\mathit{MILP})\) \(12\) ottimo del MILP

Codice

Script completo: python/fam07_7_ritardo.py; notebook: notebooks/fam07_7_ritardo.ipynb.

Mostra lo script completo — python/fam07_7_ritardo.py (234 righe)
"""Problema 7.7 -- Ritardo totale su una macchina: sequenziamento con big-M.

La disgiunzione "o j prima di i o i prima di j" linearizzata con una binaria
e il big-M piu' piccolo giustificabile dai dati (M = somma dei tempi).
"""
import gurobipy as gp
import numpy as np
import pandas as pd
from gurobipy import GRB

from euristiche import best_fit, first_fit, matrice, next_fit
from mip import (ammissibile, dualita_forte, due_rilassamenti, frazione,
                 nuovo_modello, registra_bound, rilassamenti, risolvi,
                 stampa_soluzione, valuta)
from stile import CICLO, ROSSO, intestazione, plt, salva_dati, salva_figura
from esteso import salva_modello

R = range

# ---------- 1. MODELLO E ISTANZA ----------
t7 = [5, 4, 6]
d7 = [3, 4, 10]
salva_dati(pd.DataFrame({"lavoro": R(1, 4), "t": t7, "d": d7}), "fam07_7_lavori")


def modello_7(t, d):
    n = len(t)
    M = sum(t)
    m = nuovo_modello("ritardo")
    s = m.addVars([(j, i) for j in R(n) for i in R(n) if j != i], vtype=GRB.BINARY, name="s")
    kappa = m.addVars(n, name="kappa")
    tau = m.addVars(n, name="tau")
    m.setObjective(tau.sum(), GRB.MINIMIZE)
    m.addConstrs((s[j, i] + s[i, j] == 1 for j in R(n) for i in R(j + 1, n)), name="ordine")
    m.addConstrs((-M * s[j, i] - kappa[j] + kappa[i] >= t[i] - M for j in R(n) for i in R(n) if j != i),
                 name="precedenza")
    m.addConstrs((-kappa[j] + tau[j] >= -d[j] for j in R(n)), name="ritardo")
    m.addConstrs((kappa[j] >= t[j] for j in R(n)), name="inizio")
    return m, s, kappa, tau, M


def duale_7(t, d):
    """Duale con alpha (libere), beta, gamma, delta >= 0 — si veda la dispensa."""
    n = len(t)
    M = sum(t)
    D = nuovo_modello("duale_ritardo")
    alpha = D.addVars([(j, i) for j in R(n) for i in R(j + 1, n)], lb=-GRB.INFINITY, name="alpha")
    beta = D.addVars([(j, i) for j in R(n) for i in R(n) if j != i], name="beta")
    gamma = D.addVars(n, name="gamma")
    delta = D.addVars(n, name="delta")
    D.setObjective(alpha.sum() + gp.quicksum((t[i] - M) * beta[j, i] for (j, i) in beta)
                   - gp.quicksum(d[j] * gamma[j] for j in R(n)) + gp.quicksum(t[j] * delta[j] for j in R(n)),
                   GRB.MAXIMIZE)
    D.addConstrs((alpha[j, i] - M * beta[j, i] <= 0 for (j, i) in alpha), name="rc_s_ji")
    D.addConstrs((alpha[j, i] - M * beta[i, j] <= 0 for (j, i) in alpha), name="rc_s_ij")
    D.addConstrs((-gp.quicksum(beta[j, i] for i in R(n) if i != j) + gp.quicksum(beta[i, j] for i in R(n) if i != j)
                  - gamma[j] + delta[j] <= 0 for j in R(n)), name="rc_kappa")
    D.addConstrs((gamma[j] <= 1 for j in R(n)), name="rc_tau")
    return D


def euristica_7(t, d, ordine=None):
    """Sequenza nell'ordine dato (naturale se assente): completamenti e ritardi."""
    n = len(t)
    ordine = list(R(n)) if ordine is None else ordine
    kappa, tau, fine, passi = [0] * n, [0] * n, 0, []
    for j in ordine:
        fine += t[j]
        kappa[j] = fine
        tau[j] = max(0, fine - d[j])
        passi.append(f"Lavoro {j + 1}: kappa = {fine}, tau = max(0, {fine} - {d[j]}) = {tau[j]}.")
    return kappa, tau, passi


m7, s7, k7, tau7, M7 = modello_7(t7, d7)
salva_modello(m7, "fam07_7_primale")

# ---------- 2. IL RILASSAMENTO LP ----------
zlp7, zlp7r, _ = rilassamenti(m7)

# ---------- 3. IL DUALE DEL RILASSAMENTO (LOWER BOUND) ----------
D7 = duale_7(t7, d7)
salva_modello(D7, "fam07_7_duale")
lb7, viol = valuta(D7, {"gamma[0]": 1, "delta[0]": 1})
assert viol <= 1e-9
print(f"Soluzione duale a mano: gamma_1 = 1, delta_1 = 1, il resto 0  ->  lb = {frazione(lb7)}")
dualita_forte(D7, zlp7)

# ---------- 4. EURISTICA COSTRUTTIVA (UPPER BOUND) ----------
print(f"Big-M = somma dei tempi = {M7}")
kappa_e, tau_e, passi = euristica_7(t7, d7)
print("Euristica: ordine naturale 1 -> 2 -> 3")
for i, s in enumerate(passi, 1):
    print(f"  Passo {i}. {s}")
ub7 = sum(tau_e)
print(f"  ub = {ub7}")

# ---------- 5. SOLUZIONE OTTIMA DEL MILP ----------
z7 = risolvi(m7)
print("Soluzione ottima del MILP:")
stampa_soluzione(m7, solo_non_nulle=True)
riga = registra_bound("7 ritardo", ub7, lb7, zlp7, zlp7r, z7)
salva_dati(pd.DataFrame([riga]), "fam07_7_bound")
ordine_ott = sorted(R(3), key=lambda j: k7[j].X)
print("Sequenza ottima:", " -> ".join(str(j + 1) for j in ordine_ott))
riga = registra_bound("7 ritardo", ub7, lb7, zlp7, zlp7r, z7)
salva_dati(pd.DataFrame([riga]), "fam07_7_bound")

# ---------- 6. DOMANDE DI MODELLAZIONE AGGIUNTIVE ----------


varianti = {}


def variante(nome, m):
    z = risolvi(m)
    print(f"  {nome:70s} z = {frazione(z)}")
    return z

# 7a: date di rilascio
rho7 = [0, 2, 0]
m, s, kappa, tau, M = modello_7(t7, d7)
m.addConstrs((kappa[j] >= rho7[j] + t7[j] for j in R(3)), name="rilascio")
varianti["7a"] = variante("7a. Il lavoro 2 disponibile dal tempo 2 (kappa_j >= rho_j + t_j)", m)
# 7b: minimizzare il ritardo massimo
m, s, kappa, tau, M = modello_7(t7, d7)
T = m.addVar(name="T")
m.addConstrs((T >= tau[j] for j in R(3)), name="ritardo_max")
m.setObjective(T, GRB.MINIMIZE)
varianti["7b"] = variante("7b. Minimizzare il ritardo massimo (min-max: T >= tau_j)", m)
salva_dati(pd.DataFrame({"variante": list(varianti), "z": list(varianti.values())}), "fam07_7_varianti")

# ---------- 7. IL SANDWICH SULLA VARIANTE 7a ----------
intestazione("7a. Il sandwich sulla variante: date di rilascio")


def modello_7a(t, d, rho):
    mm_, ss, kk, tt, MM = modello_7(t, d)
    mm_.addConstrs((kk[j] >= rho[j] + t[j] for j in R(len(t))), name="rilascio")
    return mm_, ss, kk, tt, MM


def duale_7a(t, d, rho):
    """Al duale di 7.7 si aggiunge eps_j >= 0 per ogni vincolo di rilascio
    kappa_j >= rho_j + t_j: entra nell'obiettivo con il suo termine noto e
    nella colonna di kappa_j accanto a delta_j."""
    nn = len(t)
    MM = sum(t)
    D = nuovo_modello("duale_ritardo_7a")
    alpha = D.addVars([(j, i) for j in R(nn) for i in R(j + 1, nn)], lb=-GRB.INFINITY, name="alpha")
    beta = D.addVars([(j, i) for j in R(nn) for i in R(nn) if j != i], name="beta")
    gamma = D.addVars(nn, name="gamma")
    delta = D.addVars(nn, name="delta")
    eps = D.addVars(nn, name="eps")
    D.setObjective(alpha.sum() + gp.quicksum((t[i] - MM) * beta[j, i] for (j, i) in beta)
                   - gp.quicksum(d[j] * gamma[j] for j in R(nn))
                   + gp.quicksum(t[j] * delta[j] for j in R(nn))
                   + gp.quicksum((rho[j] + t[j]) * eps[j] for j in R(nn)), GRB.MAXIMIZE)
    D.addConstrs((alpha[j, i] - MM * beta[j, i] <= 0 for (j, i) in alpha), name="rc_s_ji")
    D.addConstrs((alpha[j, i] - MM * beta[i, j] <= 0 for (j, i) in alpha), name="rc_s_ij")
    D.addConstrs((-gp.quicksum(beta[j, i] for i in R(nn) if i != j)
                  + gp.quicksum(beta[i, j] for i in R(nn) if i != j)
                  - gamma[j] + delta[j] + eps[j] <= 0 for j in R(nn)), name="rc_kappa")
    D.addConstrs((gamma[j] <= 1 for j in R(nn)), name="rc_tau")
    return D


m7a, s7a, k7a, tau7a, M7a = modello_7a(t7, d7, rho7)
salva_modello(m7a, "fam07_7a_primale")

# -- euristica ammissibile: la stessa regola, con le date di rilascio --
print("Euristica costruttiva: i lavori in ordine di scadenza (EDD), ciascuno avviato appena")
print("la macchina e' libera e il lavoro e' stato rilasciato.")
istante = 0
ritardi = {}
for j in sorted(R(3), key=lambda j: d7[j]):
    inizio = max(istante, rho7[j])
    fine = inizio + t7[j]
    ritardi[j] = max(0, fine - d7[j])
    print(f"  lavoro {j + 1}: rilasciato a {rho7[j]}, parte a {inizio}, finisce a {fine}, "
          f"scadenza {d7[j]}  ->  ritardo {ritardi[j]}")
    istante = fine
ub7a = sum(ritardi.values())
ordine = sorted(R(3), key=lambda j: d7[j])
fine_cum, kappa_e7a = 0, {}
for j in ordine:
    fine_cum = max(fine_cum, rho7[j]) + t7[j]
    kappa_e7a[j] = fine_cum
sol_7a = ({f"kappa[{j}]": kappa_e7a[j] for j in R(3)}
          | {f"tau[{j}]": ritardi[j] for j in R(3)}
          | {f"s[{j},{i}]": (1 if ordine.index(j) < ordine.index(i) else 0)
             for j in R(3) for i in R(3) if j != i})
assert ammissibile(m7a, sol_7a), "la soluzione euristica della variante deve essere ammissibile"
print(f"  ub = {frazione(ub7a)}")

# -- certificato duale: il rilascio sostituisce il tempo di lavorazione --
D7a = duale_7a(t7, d7, rho7)
salva_modello(D7a, "fam07_7a_duale")
# un lavoro per volta: gamma_j = 1 e tutto il peso su eps_j, che vale rho_j + t_j
# invece di t_j; si tiene il lavoro che da' il valore piu' alto
candidato = max(R(3), key=lambda j: rho7[j] + t7[j] - d7[j])
mano_7a = {f"gamma[{candidato}]": 1, f"eps[{candidato}]": 1}
lb7a, viol_7a = valuta(D7a, mano_7a)
assert viol_7a <= 1e-9, viol_7a
print("Soluzione duale a mano: si valuta un lavoro solo. Posto gamma_j = 1, il vincolo")
print("  della colonna di kappa_j da' delta_j + eps_j <= 1, e conviene mettere tutto il")
print("  peso su eps_j, che nell'obiettivo vale rho_j + t_j invece di t_j. Si sceglie il")
print(f"  lavoro con rho_j + t_j - d_j piu' grande: il {candidato + 1}, che da'")
print(f"  {rho7[candidato]} + {t7[candidato]} - {d7[candidato]} = {frazione(lb7a)}.")
zlp7a, zlp7ar, _ = due_rilassamenti(m7a, D7a)
z7a = risolvi(m7a)
riga_7a = registra_bound("7a date di rilascio", ub7a, lb7a, zlp7a, zlp7ar, z7a)
salva_dati(pd.DataFrame([riga_7a]), "fam07_7a_bound")
assert lb7a <= zlp7a <= z7a <= ub7a + 1e-9

# ---------- 8. FIGURE ----------
# ritardo: Gantt della sequenza naturale e di quella ottima
fig, ax = plt.subplots(figsize=(7.2, 3.0))
for riga, (etichetta, ordine) in enumerate([("ordine naturale (ub = 12)", list(R(3))),
                                             (f"sequenza ottima (z = {frazione(z7)})", ordine_ott)]):
    fine = 0
    for j in ordine:
        ax.barh(riga, t7[j], left=fine, color=CICLO[j], edgecolor="white")
        ax.text(fine + t7[j] / 2, riga, f"lavoro {j + 1}", ha="center", va="center", color="white", fontsize=9)
        fine += t7[j]
        ax.plot([d7[j], d7[j]], [riga - 0.45, riga + 0.45], color=CICLO[j], lw=1.5, ls="--")
ax.set_yticks([0, 1])
ax.set_yticklabels(["ordine naturale", "sequenza ottima"])
ax.set_xlabel("tempo; tratteggiate le scadenze $d_j$ (stesso colore del lavoro)")
ax.set_title("Ritardo totale su una macchina")
ax.invert_yaxis()
salva_figura(fig, "cap07_ritardo_gantt")

print("Fine.")
